Respuesta escrita del Consejero de Educación, Cultura y Deporte a la Pregunta núm. 412/22, relativa al edificio de Primaria del CEIP María Zambrano (BOCA núm. 216 de 18/05/2022).

Boletín Oficial de las Cortes de Aragón n°:232 (X Legislatura) PDF

Respuesta escrita del Consejero de Educación, Cultura y Deporte a la Pregunta núm. 412/22, relativa al edificio de Primaria del CEIP María Zambrano (BOCA núm. 216 de 18/05/2022).

En el año 2015, no existía ningún centro educativo para atender a las necesidades del barrio de Parque Venecia como consecuencia del progresivo crecimiento demográfico experimentado en los últimos años debiéndose escolarizar fuera del barrio. Durante la legislatura anterior y en trascurso de la actual, la política del Departamento de Educación, Cultura y Deporte ha sido dotar de las infraestructuras educativas necesarias en los barrios donde no las había, como la construcción del CEIP Parque Venecia que se inauguró en el curso 2018-2019. Lo que supuso no solamente escolarizar al alumnado del barrio si no abrir la posibilidad de retornar a aquel alumnado que deseara volver al mismo.
Al este objeto, mediante sendos Decretos del Gobierno de Aragón fueron creados dos nuevos centros educativos en dicho Sector en el plazo de dos años:
— El CPI Parque Venecia, creado mediante Decreto 41/2017, de 28 de marzo (BOA n.º 67 de 6 abril de 2017), en el que se impartirán las enseñanzas de Educación Infantil (12 unidades), Educación Primaria (24 unidades) y Educación Secundaria (16+4 unidades).
— El CEIP María Zambrano, creado mediante Decreto 50/2019, 26 de marzo (BOA n.º 66 de 4 de abril de 2019), en el que se impartirán las enseñanzas de Educación Infantil (12 unidades) y Educación Primaria (24 unidades).
Mediante acuerdo del Gobierno de Zaragoza de 22 de febrero de 2019 fue puesta a disposición a favor del Gobierno de Aragón la parcela EE02 para la construcción de dicho centro, indicando que la misma se encuentra libre de cargas y gravámenes.
En febrero de 2019 se insta al Ayuntamiento de Zaragoza para eliminar la torre de media tensión existente en el interior de la parcela puesta a disposición, reiterándose dicho requerimiento en octubre de 2021 y marzo de 2022.
Con el objetivo de atender en el menor tiempo posible las necesidades educativas en el Barrio de Parque Venecia, en el año 2019 se redacta el proyecto básico y de ejecución de las obras de construcción de 9 uds. de Infantil y de 18 unidades de Primaria en el CEIP María Zambrano de Zaragoza (Parque Venecia II), previéndose su construcción por fases.
El 4 de octubre de 2021 se concede la licencia del proyecto básico y el 14 de octubre se inicia la obra de construcción de las 9 unidades de infantil. Siendo el plazo de ejecución previsto de 11 meses, se estima que las obras finalicen en el mes de septiembre de 2022.
La obra se inicia encontrándose dentro de la parcela una caseta de ventas sin desmontar y la torre eléctrica, todo ello con el objeto de que el centro pueda entrar en funcionamiento en el curso escolar 2022/2023, conforme a la programación prevista. Asimismo, la contrata está trabajando sábados desde hace meses para atenuar/minimizar los problemas que están teniendo con los suministros y los efectos de la huelga del transporte de marzo de año actual.
A su vez, con carácter previo a iniciar dichos procedimientos ha resultado necesario revisar los precios contemplados en el proyecto redactado en 2019, con el fin de adecuarlos a la actual coyuntura económica derivada de la excepcional escalada de precios habida en el primer trimestre del año 2022 y favorecer la concurrencia de licitadores.
En definitiva, estando actualmente en ejecución las obras de construcción del aulario de Infantil, a pesar de las dificultades habidas, desde la Gerencia de Infraestructuras y Equipamiento se están acometiendo cuantas actuaciones son oportunas para licitar las obras de construcción del aulario de Primaria, adoptando todas las medidas posibles para que el inicio de la obra está previsto se inicie en el primer trimestre de 2023.
Al margen de la pregunta parlamentaria formulada, se realizan las siguientes consideraciones:
— Si bien en la pregunta parlamentaria se alude a unos retrasos que vienen soportando las familias, debe significarse que las actuaciones para la creación del CEIP María Zambrano se iniciaron aún sin estar contempladas en el Plan de Infraestructuras Educativas 2016-2020 y en un contexto de especial dificultad como consecuencia de la situación socioeconómica existente desde marzo de 2020.
— En 2019 se crea el CEIP María Zambrano, configurado como un centro de 3 vías, y en el curso 2019/2020 se matriculan en el mismo 4 grupos para atender a las necesidades del barrio, impartiéndose provisionalmente las clases, en dicho curso y en los posteriores (2020/2021 y 2021/2022), en las instalaciones del CPI Parque Venecia.
— Dicha circunstancia ha implicado adelantar 3 años la matriculación del alumnado del barrio de Parque Venecia en el CEIP María Zambrano, en lugar de esperar al año 2022/2023.

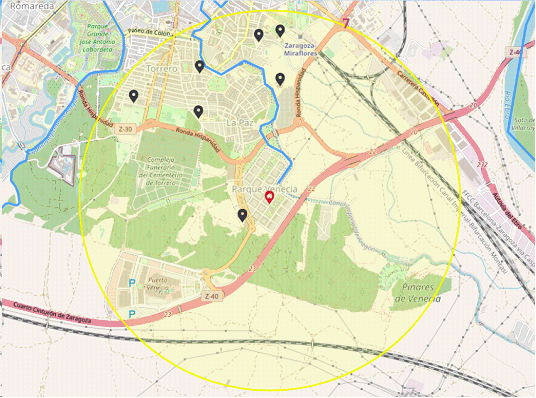

— En el proceso de escolarización del actual curso 2022/2023 se observa que en un radio de 1225 metros desde el punto central del barrio existen plazas vacantes en algunos de los centros: en particular en el CP Sainz de Varanda hay 42 plazas vacantes y en el CP La Estrella 24.






— Hay que tener en cuenta que las actuaciones necesarias para la construcción del nuevo centro se han llevado a cabo a pesar de las especiales circunstancias en las que nos encontramos desde la declaración del estado de alarma en marzo de 2020 y las notables dificultades que se están padeciendo en el sector de la construcción.
— En los barrios de nueva creación, como Parque Venecia, las necesidades de equipamientos públicos educativos se derivan del aumento exponencial de nacimientos en los primeros años, que luego desciende.
Desde el año 2017 el Departamento de Educación ha invertido 13,36 M € en el citado barrio con las siguientes actuaciones: construcción del CPI Parque Venecia (12 unidades de infantil + 24 unidades de primaria + redacción del proyecto fase I secundaria en proceso) y construcción del aulario de Infantil del CEIP María Zambrano, incluida la redacción de proyectos, estando prevista la inversión de 6,5 M €, para la fase de primaria del CEIP María Zambrano, lo que supone un total de 19,86 M €.

Zaragoza, 20 de julio de 2022.

El Consejero de Educación,
Cultura y Deporte
FELIPE FACI LÁZARO
